社區充電基礎設施與系統建置-三重吉陞帝景

歷經業務與工程同仁一年多的細心規劃與耐心溝通,日前我們已經完成〔吉陞帝景〕的電動車充電系統電力設施工程:

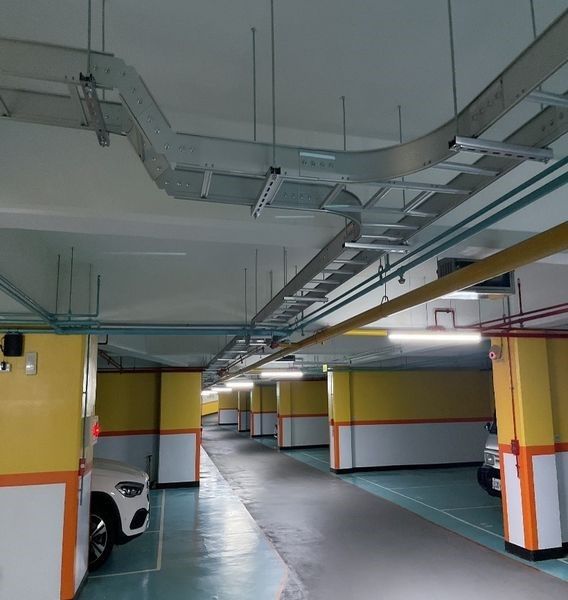

  1. 要滿足全區B1~B3共52戶(199個車位)全區線架工程。

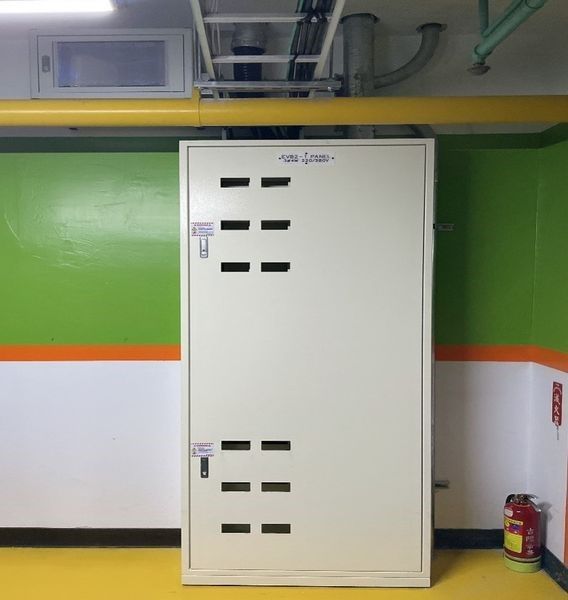

  2. 採電動車專用電表,電表箱以499kw架構設計,預留未來擴充性。

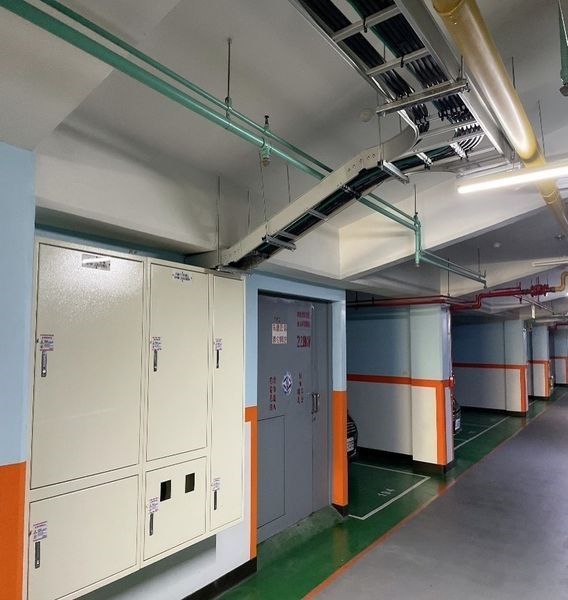

  3. 各樓層增設分路開關箱共5只(分別12個分路開關),共60個充電樁開關,並預留計費電表空間。
  4. 各樓層預留網路機櫃及網路主幹線,供未來充電樁及EMS管理系統使用。

從規劃、技師畫圖、送審資料到台電請電、施作過程需兼顧社區活動、到台電段報峻,為期2.5個月,再1個月完成掛表。完成後,社區會讓住戶依需求申請充電設備建置,包括拉線與設定;同時也會使用gochabar的EMS系統,以及LINE的代收付服務,讓社區未來在充電設施的使用上簡單、便利、且安心。

這是gochabar第一個整體方案建置的案例,我們不單是擅長EMS,一樣是能提供完整的解決方案,整體方案中的系統價值會是更高的。電動車累積台數在11月底已經超過56,000輛了,難怪近期的社區大樓對導入充電設備的熱度高出好幾倍,相信明年這一塊市場會是相當熱絡,gochabar也會展露頭角,成為市場要角。
